目录 目录
封面
选择全部
新能源电力系统

期刊信息
1977年创刊 双月刊
ISSN 1006-348X
CN 36-1131/TM
主管单位:国网江西省电力有限公司
主办单位:江西电力报社
期刊期数:2025年第4期 第49卷(总第 274期)
刊出日期:2025-6-25
投稿信箱:jxdlnc@163.com
电话:0791-88646881
更多
《江西电力》杂志(双月刊)创刊于1977年,系国网江西省电力有限公司主管的全国优秀电力科技期刊,主要刊登输变电、配用电、发电、电力建设、电力设备制造等方面的学术研究、工程技术、技术管理及综述性论文,报道国内外电力行业的最新科学技术研究及应用成果。
栏目
新技术应用
研究探讨
故障分析
新技术应用

考虑交通综合能源灵活性的高速公路多服务区运行优化
考虑交通综合能源灵活性的高速公路多服务区运行优化
高亮 1,朱昆 1,杨晓辉 2,曾卓为 2,吴世华 2
2025-09-16
浏览量:
摘要
为应对高速公路服务区运营成本控制与低碳化转型的双重需求,文中基于能源供给侧协同优化视角,构建 面向多服务区运营商的综合能源系统优化模型 。通过耦合风、光、储、电、热、冷等能源形态,并纳入具有时空动态 特性的电动汽车充电负荷,构建融合交通网络与电力网络的复合系统架构 。通过模拟电动汽车行驶路径选择、充 电站排队等候及动态充电等行为,捕捉电动汽车作为移动负荷的时空特性 。通过算例仿真,证明该模型实现了充 电需求与分布式能源的时空匹配,降低了服务区综合运行成本,并优化了不同车流量下的排队充电行为。

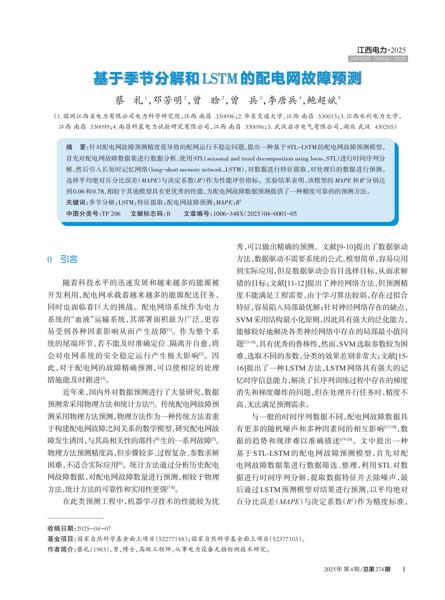

基于季节分解和LSTM的配电网故障预测
基于季节分解和LSTM的配电网故障预测
蔡礼 1,邓芳明 2,曾晗 2,曾兵 3,李唐兵 4,鲍超斌 5
2025-09-16
浏览量:
摘要
针对配电网故障预测精度低导致的配网运行不稳定问题,提出一种基于 STL-LSTM 的配电网故障预测模型。 首先对配电网故障数据集进行数据分析,使用 STL(seasonal and trend decomposition using loess,STL)进行时间序列分 解,然后引入长短时记忆网络(long-short memory network,LSTM),对数据进行特征提取,对处理后的数据进行预测。 选择平均绝对百分比误差(MAPE)与决定系数(R2)作为性能评价指标 。实验结果表明,该模型的 MAPE 和 R2 分别达 到 0.06 和 0.78,相较于其他模型具有更优秀的性能,为配电网故障数据预测提供了一种精度可靠的的预测方法。
研究探讨

江西省分时电价政策对用户负荷特性影响分析及优化建议
江西省分时电价政策对用户负荷特性影响分析及优化建议
戴奇奇 1,戚沁雅 2,王 翠 3
2025-09-16
浏览量:
摘要
针对江西省分时电价政策对新型电力系统发展需求支撑不足的问题,文中通过三均值算法提取负荷特征,结 合 K-means聚类算法划分峰谷时段,并利用 NSGA算法优化峰谷价差 。优化结果表明,全省夏季最大削峰、填谷能力 分别达到124.6万kW和108.2万kW,冬季最大削峰、填谷能力分别达到121.9万kW和107.9万kW,优化调整后全省工 商业用户整体用电成本降低约4亿元。建议结合江西省实际情况,分阶段实施相应的分时电价政策:短期,扩大工商业 用户执行范围,常态化执行尖峰电价;中期,衔接现货市场,优化代理购电分时机制;长期,推动工商业全量市场化,同 步优化居民分时电价。该研究为江西省优化分时电价机制、缓解电力供需矛盾及促进新能源消纳提供决策依据。

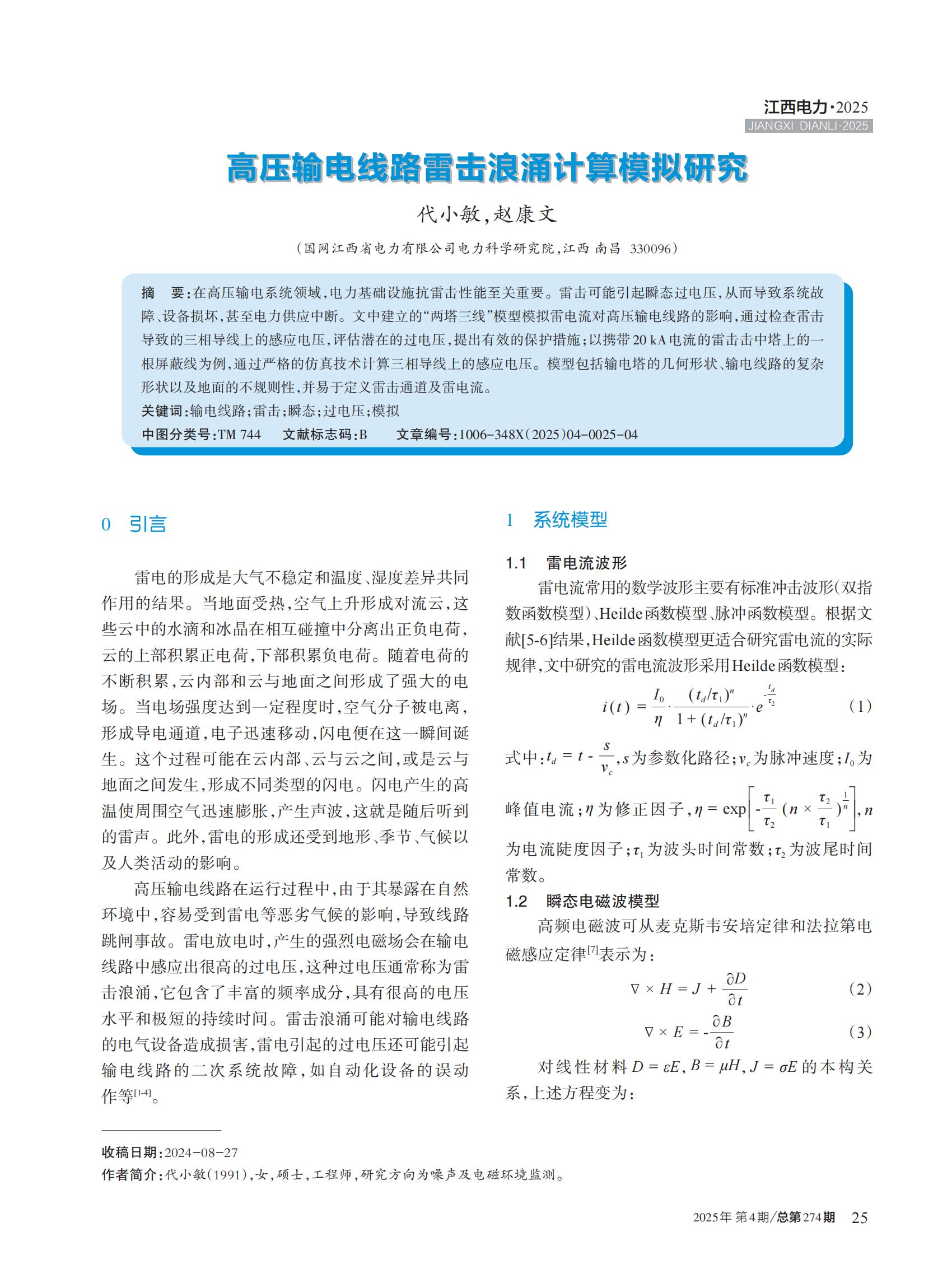

高压输电线路雷击浪涌计算模拟研究
高压输电线路雷击浪涌计算模拟研究
代小敏,赵康文
2025-09-16
浏览量:
摘要
在高压输电系统领域,电力基础设施抗雷击性能至关重要 。雷击可能引起瞬态过电压,从而导致系统故 障、设备损坏,甚至电力供应中断 。文中建立的“两塔三线 ”模型模拟雷电流对高压输电线路的影响,通过检查雷击 导致的三相导线上的感应电压,评估潜在的过电压,提出有效的保护措施;以携带 20 kA 电流的雷击击中塔上的一 根屏蔽线为例,通过严格的仿真技术计算三相导线上的感应电压 。模型包括输电塔的几何形状、输电线路的复杂 形状以及地面的不规则性,并易于定义雷击通道及雷电流。

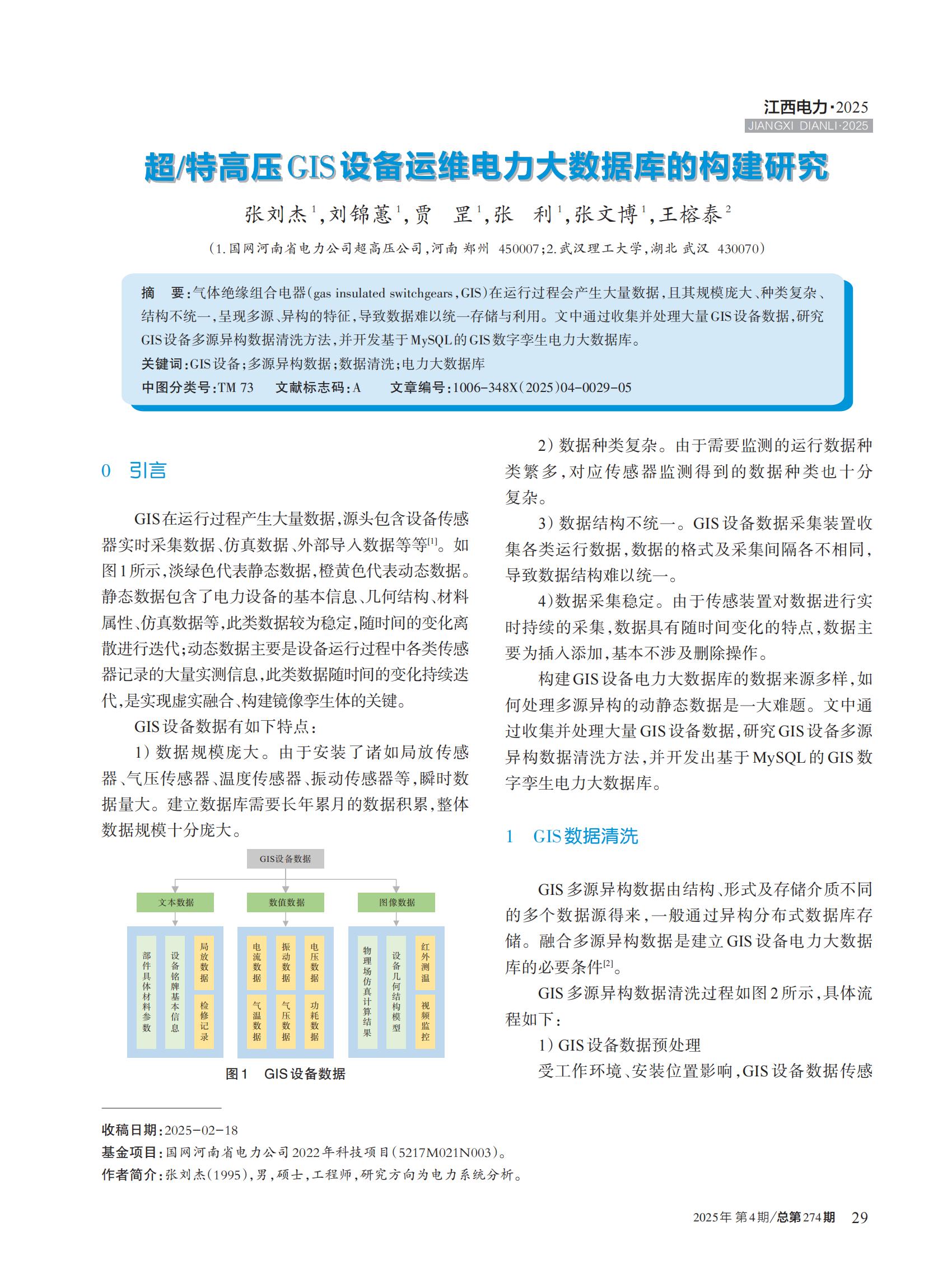

超/特高压GIS设备运维电力大数据库的构建研究
超/特高压GIS设备运维电力大数据库的构建研究
张刘杰 1,刘锦蕙 1,贾 罡 1,张 利 1,张文博 1,王榕泰 2
2025-09-16
浏览量:
摘要
气体绝缘组合电器(gas insulated switchgears,GIS)在运行过程会产生大量数据,且其规模庞大、种类复杂、结构不统一,呈现多源、异构的特征,导致数据难以统一存储与利用。文中通过收集并处理大量GIS设备数据,研究 GIS设备多源异构数据清洗方法,并开发基于MySQL的GIS数字孪生电力大数据库。

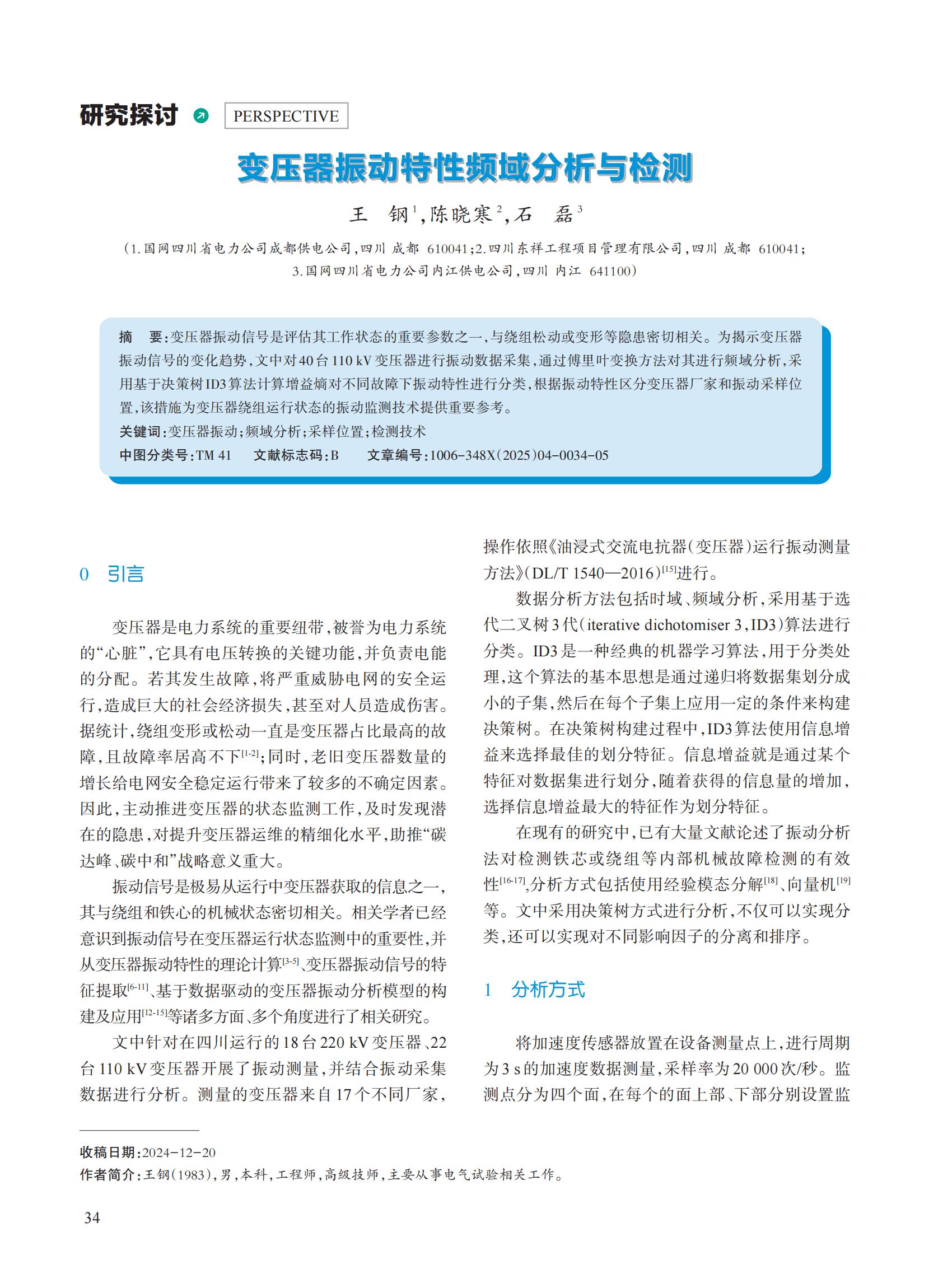

变压器振动特性频域分析与检测
变压器振动特性频域分析与检测
王钢 1,陈晓寒 2,石磊 3
2025-09-16
浏览量:
摘要
变压器振动信号是评估其工作状态的重要参数之一,与绕组松动或变形等隐患密切相关 。为揭示变压器 振动信号的变化趋势,文中对 40 台 110 kV 变压器进行振动数据采集,通过傅里叶变换方法对其进行频域分析,采 用基于决策树 ID3算法计算增益熵对不同故障下振动特性进行分类,根据振动特性区分变压器厂家和振动采样位 置,该措施为变压器绕组运行状态的振动监测技术提供重要参考。

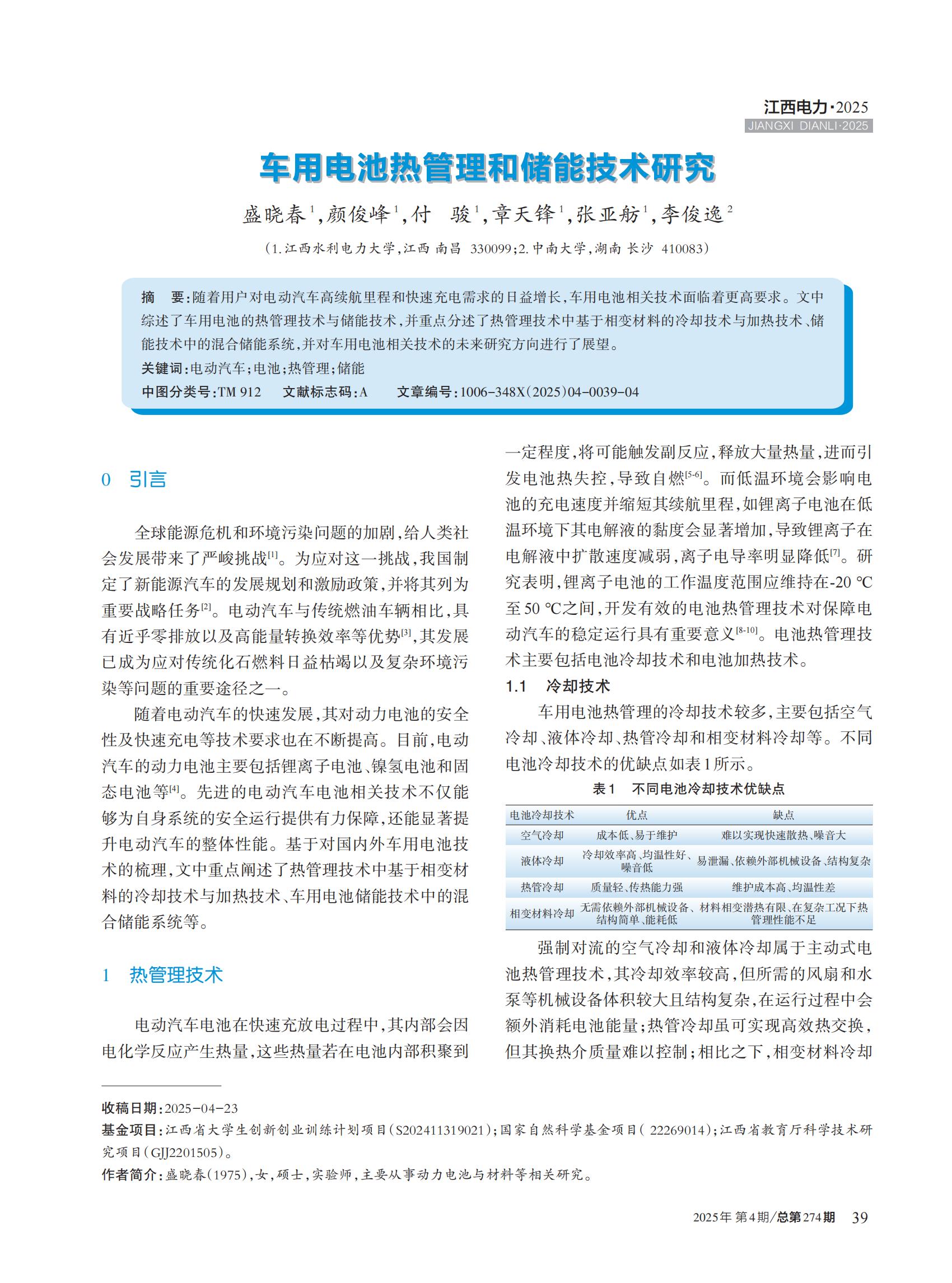

车用电池热管理和储能技术研究
车用电池热管理和储能技术研究
盛晓春 1,颜俊峰 1,付骏 1,章天锋 1,张亚舫 1,李俊逸 2
2025-09-16
浏览量:
摘要
随着用户对电动汽车高续航里程和快速充电需求的日益增长,车用电池相关技术面临着更高要求 。文中 综述了车用电池的热管理技术与储能技术,并重点分述了热管理技术中基于相变材料的冷却技术与加热技术、储 能技术中的混合储能系统,并对车用电池相关技术的未来研究方向进行了展望。

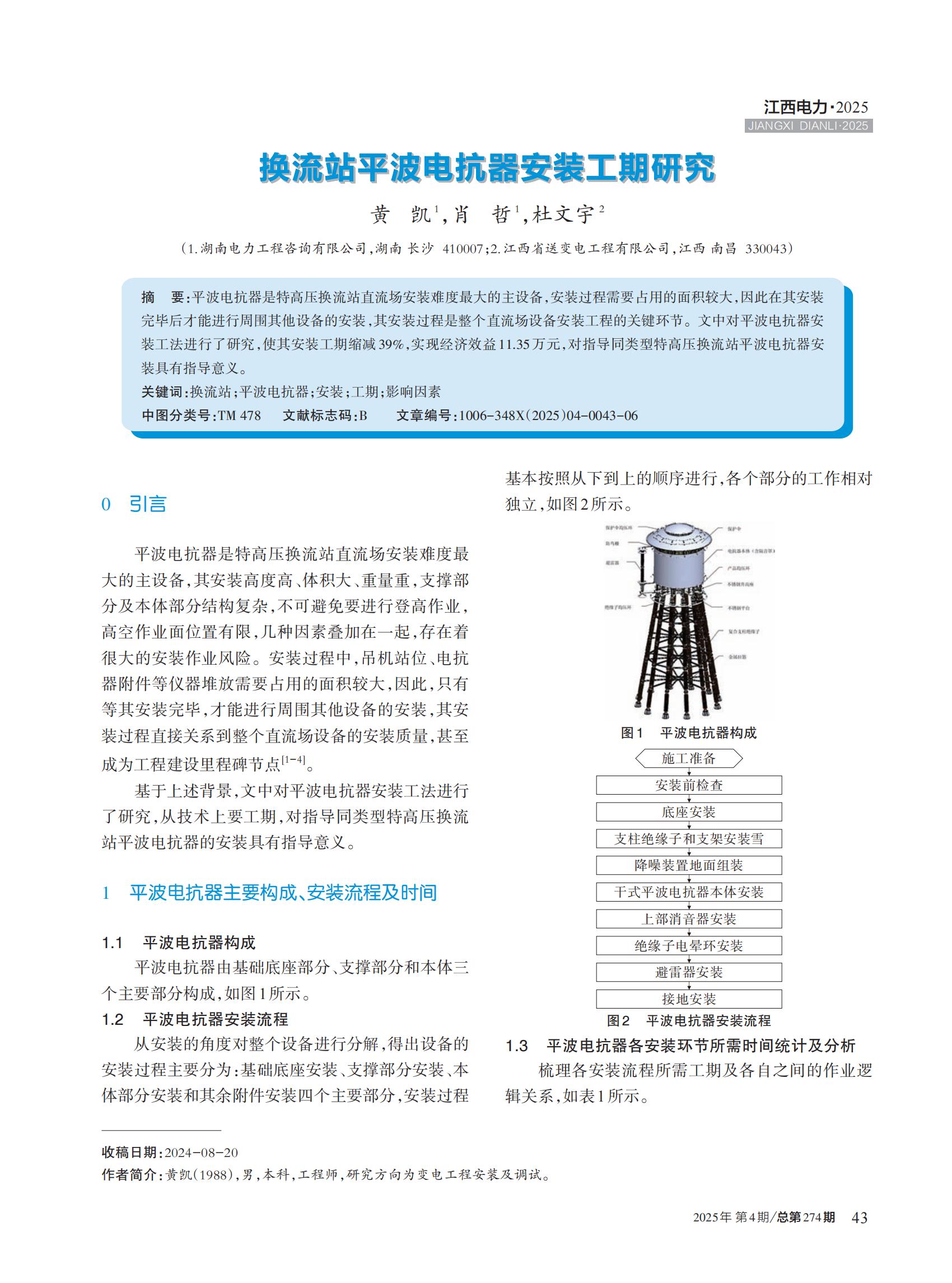

换流站平波电抗器安装工期研究
换流站平波电抗器安装工期研究
黄凯 1,肖哲 1,杜文宇 2
2025-09-16
浏览量:
摘要
平波电抗器是特高压换流站直流场安装难度最大的主设备,安装过程需要占用的面积较大,因此在其安装 完毕后才能进行周围其他设备的安装,其安装过程是整个直流场设备安装工程的关键环节。文中对平波电抗器安 装工法进行了研究,使其安装工期缩减 39%,实现经济效益 11.35万元,对指导同类型特高压换流站平波电抗器安 装具有指导意义。
基于数据中台的配电网运行指标评价体系研究
基于数据中台的配电网运行指标评价体系研究
桂中玮 1,应明 1,周欣 1,刘望隽 2,李赢正 3
2025-09-16
浏览量:
摘要
配电网运行指标分析是其规划设计的一项基础工作。通过运行指标分析定位配电网薄弱环节,找出配电网设备运行过程中存在的缺陷及安全隐患,针对具体的问题开展专项规划,补齐配电网建设短板,保障配电网高效稳定运行。基于数据中台的配电网运行指标体系从影响配电网运行的可靠性、经济型、适应性、协调性、效率性指标出发,以数据中台为支撑,整合数据资源,通过大数据分析弱项指标,生成对应问题清单,对各单位排名较后或问题严重的指标提出预警,并进一步开展问题深度分析和指导项目立项工作。

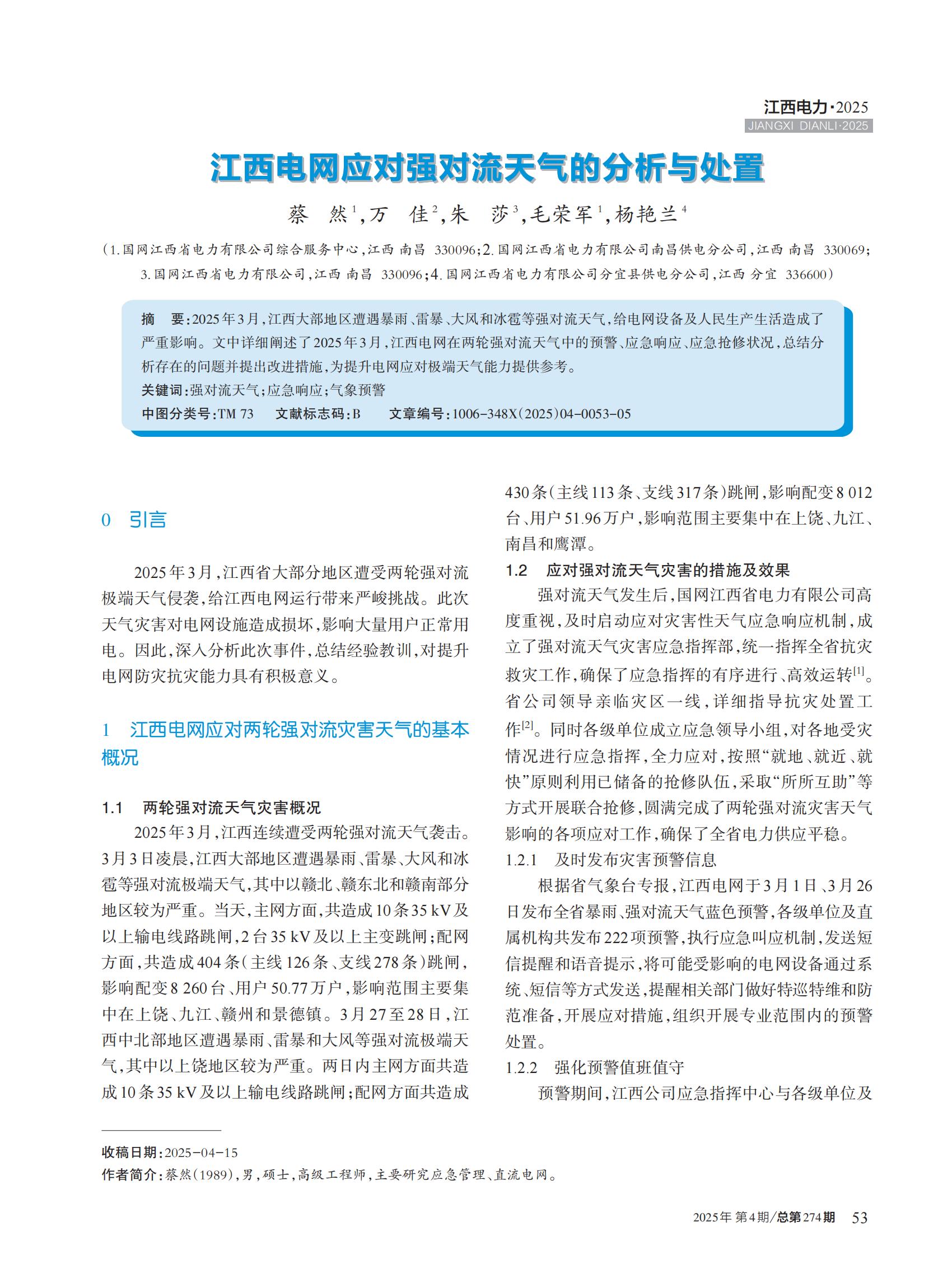

江西电网应对强对流天气的分析与处置
江西电网应对强对流天气的分析与处置
蔡然 1,万佳 2,朱莎 3,毛荣军 1,杨艳兰 4
2025-09-16
浏览量:
摘要
2025年 3月,江西大部地区遭遇暴雨、雷暴、大风和冰雹等强对流天气,给电网设备及人民生产生活造成了 严重影响 。文中详细阐述了 2025年 3月,江西电网在两轮强对流天气中的预警、应急响应、应急抢修状况,总结分 析存在的问题并提出改进措施,为提升电网应对极端天气能力提供参考。

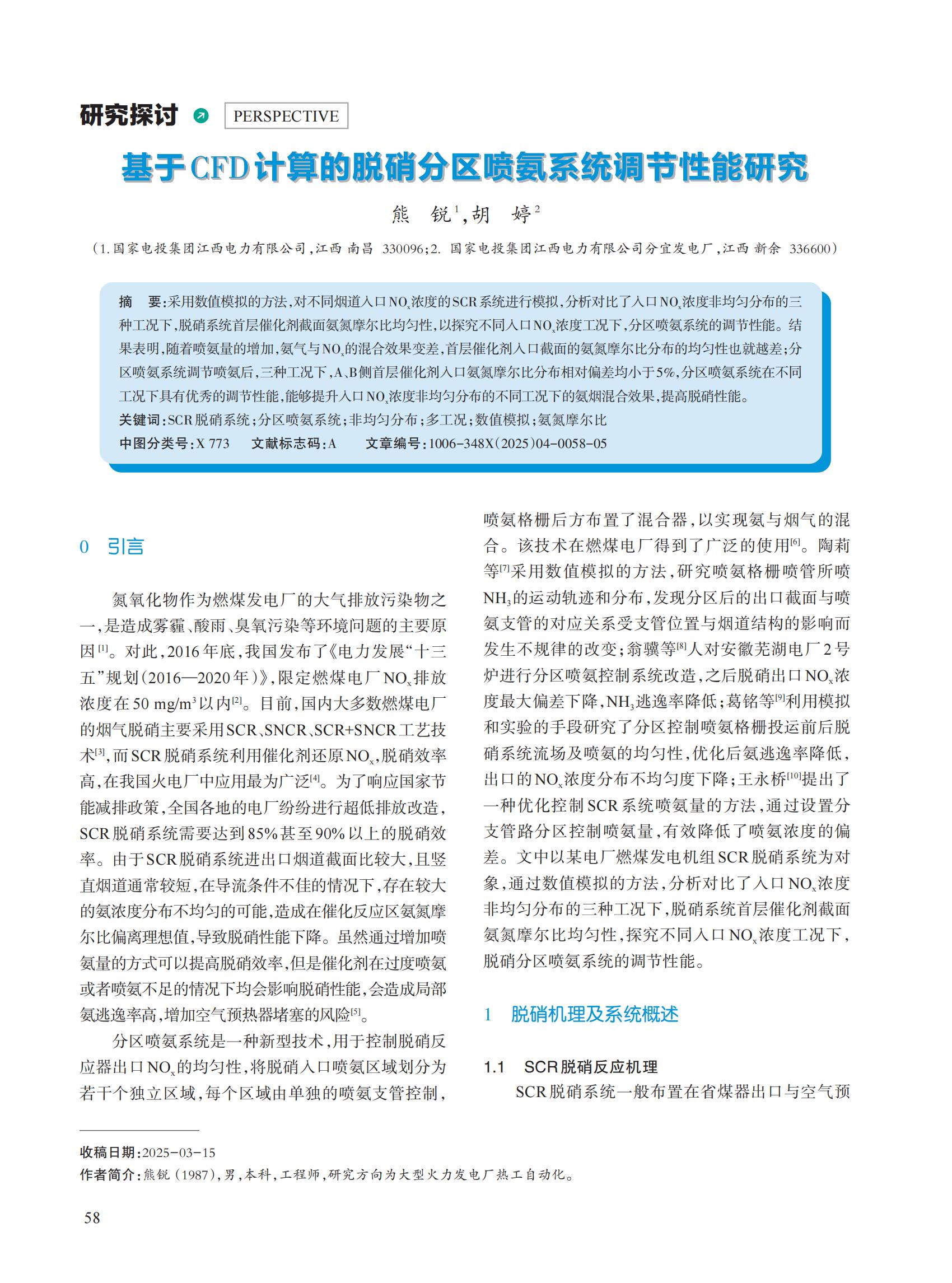

基于CFD计算的脱硝分区喷氨系统调节性能研究
基于CFD计算的脱硝分区喷氨系统调节性能研究
熊锐 1,胡婷 2
2025-09-16
浏览量:
摘要
采用数值模拟的方法,对不同烟道入口NOx浓度的SCR系统进行模拟,分析对比了入口NOx浓度非均匀分布的三种工况下,脱硝系统首层催化剂截面氨氮摩尔比均匀性,以探究不同入口NOx浓度工况下,分区喷氨系统的调节性能。结果表明,随着喷氨量的增加,氨气与NOx的混合效果变差,首层催化剂入口截面的氨氮摩尔比分布的均匀性也就越差;分区喷氨系统调节喷氨后,三种工况下,A、B侧首层催化剂入口氨氮摩尔比分布相对偏差均小于5%,分区喷氨系统在不同工况下具有优秀的调节性能,能够提升入口NOx浓度非均匀分布的不同工况下的氨烟混合效果,提高脱硝性能。

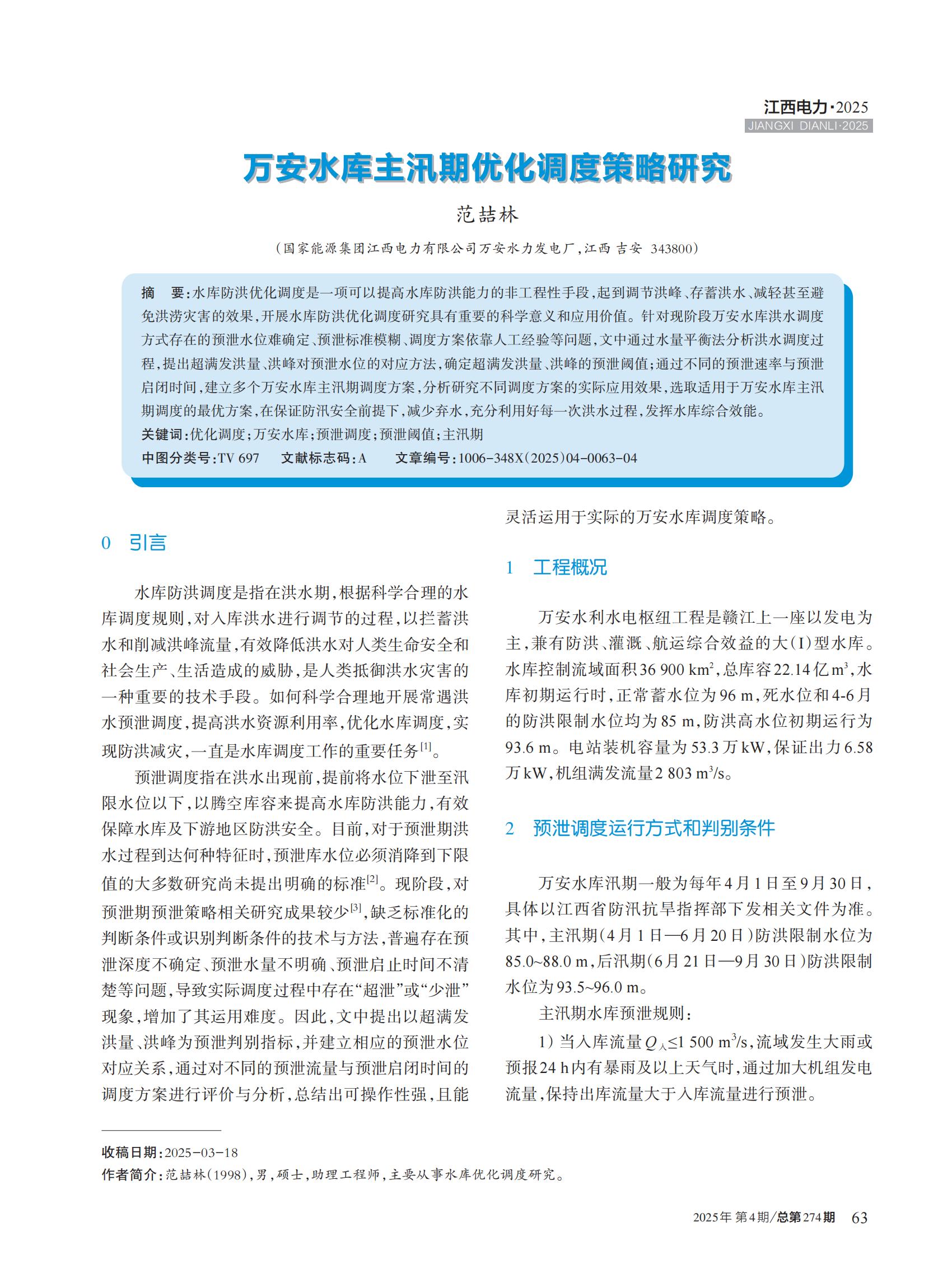

万安水库主汛期优化调度策略研究
万安水库主汛期优化调度策略研究
范喆林
2025-09-16
浏览量:
摘要
水库防洪优化调度是一项可以提高水库防洪能力的非工程性手段,起到调节洪峰、存蓄洪水、减轻甚至避 免洪涝灾害的效果,开展水库防洪优化调度研究具有重要的科学意义和应用价值 。针对现阶段万安水库洪水调度 方式存在的预泄水位难确定、预泄标准模糊、调度方案依靠人工经验等问题,文中通过水量平衡法分析洪水调度过 程,提出超满发洪量、洪峰对预泄水位的对应方法,确定超满发洪量、洪峰的预泄阈值;通过不同的预泄速率与预泄 启闭时间,建立多个万安水库主汛期调度方案,分析研究不同调度方案的实际应用效果,选取适用于万安水库主汛 期调度的最优方案,在保证防汛安全前提下,减少弃水,充分利用好每一次洪水过程,发挥水库综合效能。

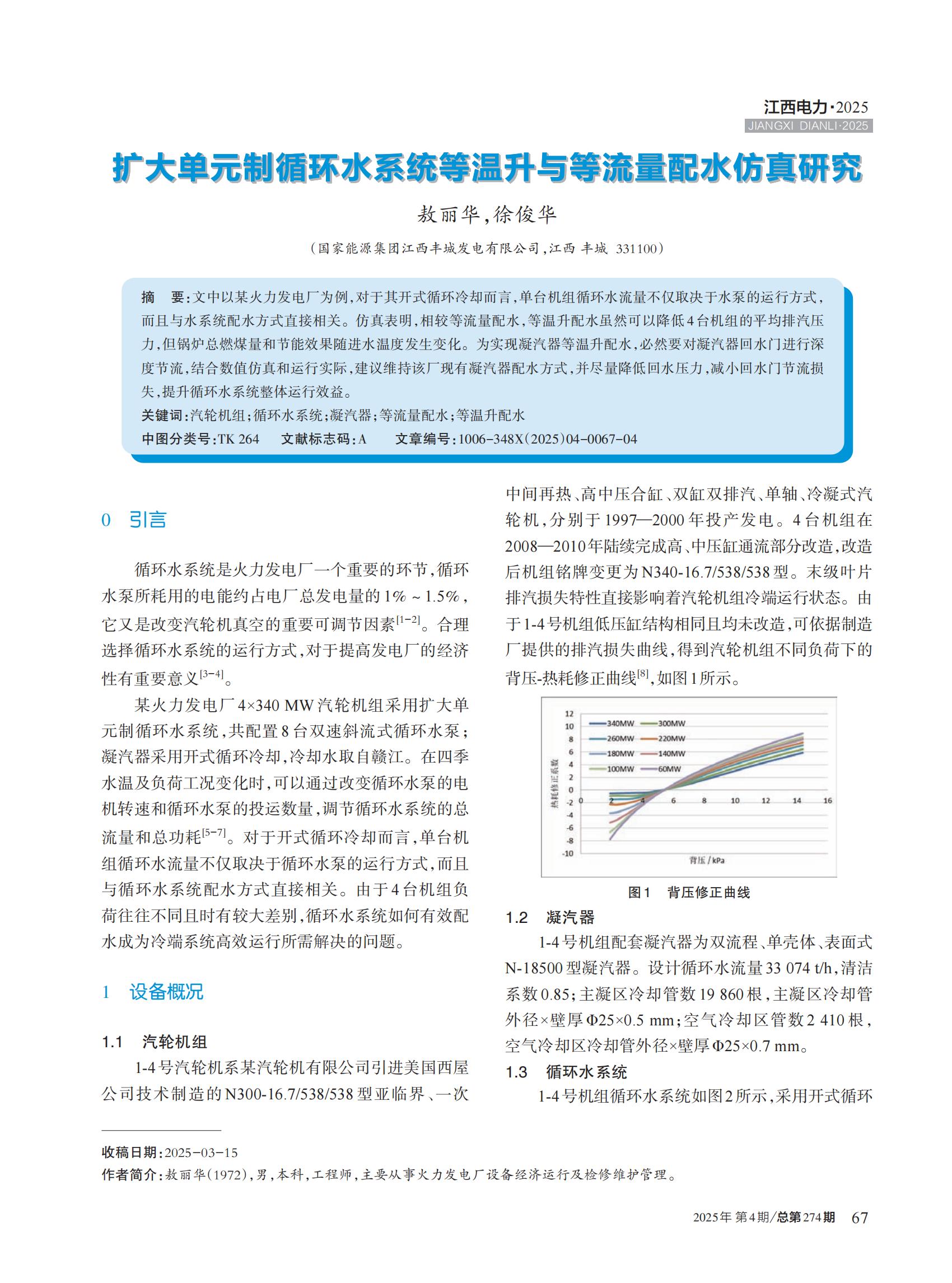

扩大单元制循环水系统等温升与等流量配水仿真研究
扩大单元制循环水系统等温升与等流量配水仿真研究
敖丽华,徐俊华
2025-09-16
浏览量:
摘要
文中以某火力发电厂为例,对于其开式循环冷却而言,单台机组循环水流量不仅取决于水泵的运行方式,而且与水系统配水方式直接相关。仿真表明,相较等流量配水,等温升配水虽然可以降低 4台机组的平均排汽压力,但锅炉总燃煤量和节能效果随进水温度发生变化。为实现凝汽器等温升配水,必然要对凝汽器回水门进行深度节流,结合数值仿真和运行实际,建议维持该厂现有凝汽器配水方式,并尽量降低回水压力,减小回水门节流损失,提升循环水系统整体运行效益。
故障分析

变电站遥测数据跳变故障定位及分析
变电站遥测数据跳变故障定位及分析
余滢婷 1,吕永灿 2,曾传瀚 3,钟逸铭 1
2025-09-16
浏览量:
摘要
随着智能电网的快速发展,变电站遥测数据的稳定传输对电网安全运行至关重要 。某 220 kV变电站上送 至省调主站的遥测数据频繁出现跳变现象,数值异常波动范围覆盖线路有功及相电流等关键参数,严重干扰调度 人员对设备状态的实时判断 。该文基于变电站实际故障案例,通过系统分析数据传输链路(测控装置、远动装置、 纵向加密装置及调度数据网等),结合多轮测试(固定传输通道、旁路纵向加密装置等),精准定位故障原因为变电 站省网纵向加密装置故障 。研究提出更换差异化型号加密装置的整改措施,经现场实施后主站侧遥测跳变现象完 全消除 。该文不仅解决了变电站的具体问题,还为复杂传输链路下的遥测异常分析提供了系统性方法,对提升电 力系统数据通信可靠性具有重要参考价值。

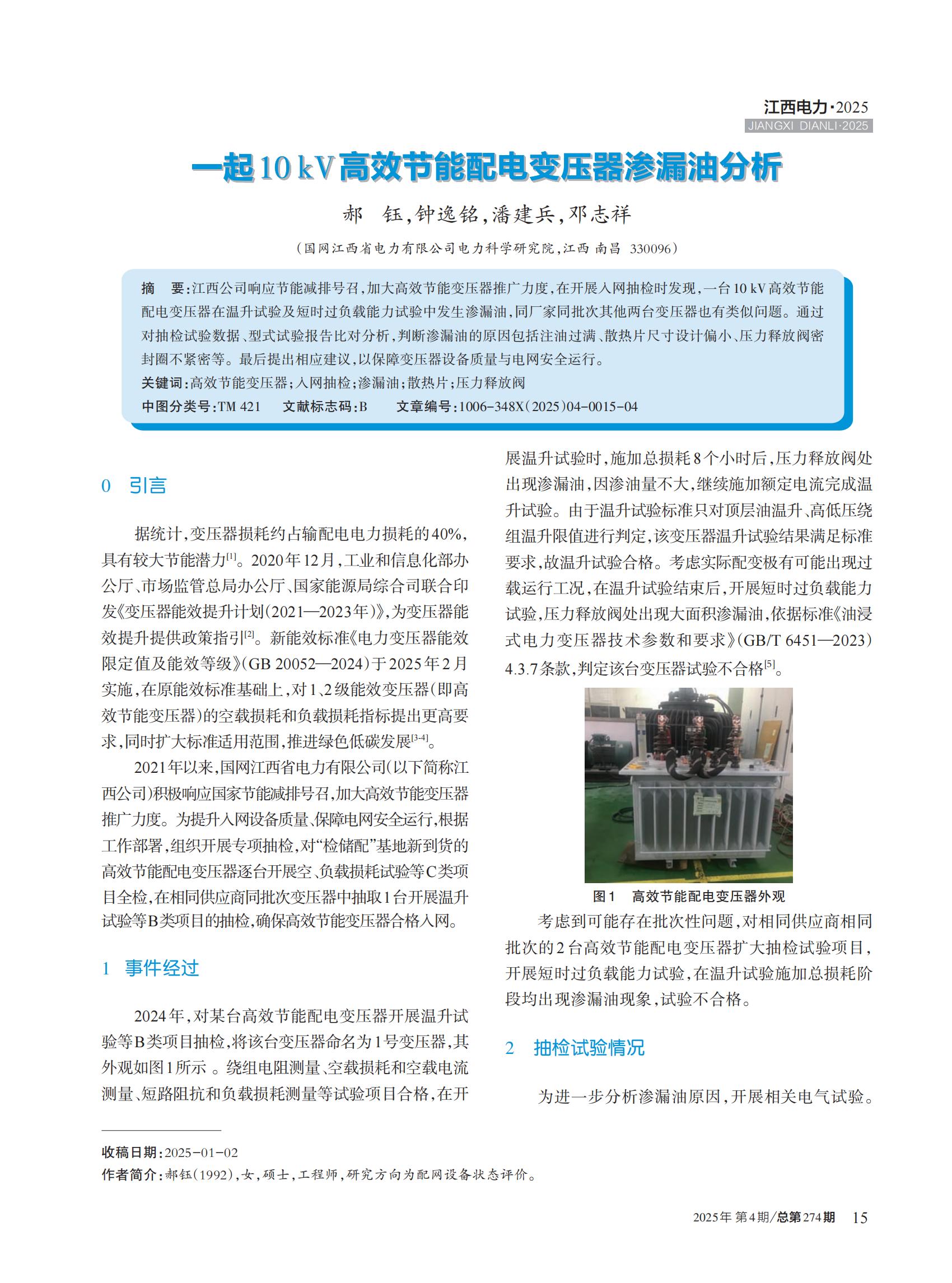

一起10kV高效节能配电变压器渗漏油分析
一起10kV高效节能配电变压器渗漏油分析
郝钰,钟逸铭,潘建兵,邓志祥
2025-09-16
浏览量:
摘要
江西公司响应节能减排号召,加大高效节能变压器推广力度,在开展入网抽检时发现,一台10 kV高效节能配电变压器在温升试验及短时过负载能力试验中发生渗漏油,同厂家同批次其他两台变压器也有类似问题。通过对抽检试验数据、型式试验报告比对分析,判断渗漏油的原因包括注油过满、散热片尺寸设计偏小、压力释放阀密封圈不紧密等。最后提出相应建议,以保障变压器设备质量与电网安全运行。
浏览量排行
基于改进BP 神经网络的全光纤电流互感器误差补偿方法
浏览量:
10 kV配电网母线电压异常谐振及消谐措施分析
浏览量:
变电站直流接地故障查找策略及寄生回路现象分析综述
浏览量:
浅谈变压器故障问题分析及其解决方法
浏览量:
浅谈BIM技术在电力施工管理中的应用研究
浏览量:
基于配电自动化技术提升配网运行可靠性的应用案例
浏览量:
